Patamarização das Quadras
A regularização e o nivelamento das quadras seguiram avançando em junho, atingindo 92% de conclusão e mantendo o alinhamento com o cronograma de urbanização do empreendimento.
Relatório de Acompanhamento de Obra
O Primeiro Condomínio Inteligente da Grande Belém

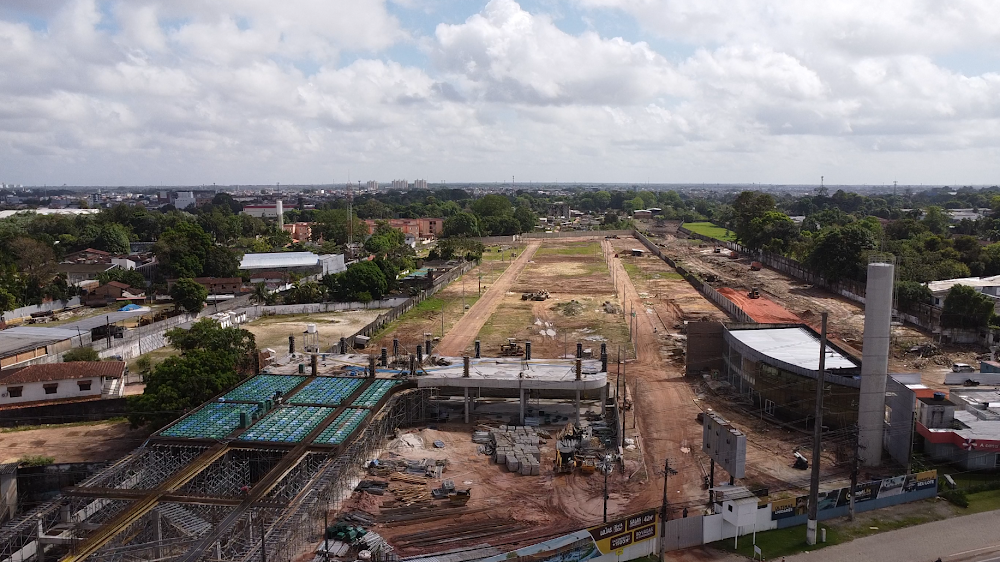

Junho manteve o ritmo forte de execução no Smart Life. As frentes de fechamento e instalações prediais lideraram o avanço, com o muro de divisa e a rede de água e esgoto entre os maiores saltos do período, e a drenagem secundária interna atingindo 100%. O empreendimento encerrou o mês em 47% de evolução geral.
A regularização e o nivelamento das quadras seguiram avançando em junho, atingindo 92% de conclusão e mantendo o alinhamento com o cronograma de urbanização do empreendimento.
A drenagem secundária foi concluída em junho, alcançando 100%. Com a fabricação e o assentamento das tampas das Bocas de Lobo finalizados, toda a infraestrutura pluvial interna do condomínio está consolidada.
A perfuração do poço teve continuidade em junho, alcançando 94% de conclusão e reforçando a infraestrutura de abastecimento hídrico do empreendimento.
Os serviços de contenção dos fundos avançaram em junho, atingindo 88%. Foram finalizadas as obras do muro de arrimo e dado seguimento ao assentamento da alvenaria de vedação sobre a estrutura.
Ao longo de junho foram executadas a concretagem do restante do deck, a desforma das paredes da piscina de adultos e as paredes da casa de bombas, encerrando o mês em 76% de conclusão.
A rede de água fria e coleta de esgoto seguiu em ritmo intenso em junho, evoluindo 22% e atingindo 92% de conclusão, consolidando a infraestrutura sanitária e hidráulica do condomínio.
O muro de divisa da lateral direita registrou o maior avanço do mês, evoluindo 40% e atingindo 70% de conclusão, com a elevação da alvenaria da frente de fechamento lateral.
As instalações de água fria, esgoto e drenagem pluvial do prédio Facilities avançaram para 51% em junho, dando sequência aos serviços essenciais para as futuras fases de acabamento e operação do espaço.
Em junho tiveram sequência a adequação e construção da nova escada do Espaço Facilities, projetada para atender ao layout definitivo do prédio, encerrando o mês com 59% de conclusão.
| Etapa | Maio/26 | Junho/26 | Variação |
|---|---|---|---|
| Escada do Espaço Facilities | 15% | 59% | +44% |
| Muro de Divisa — Lateral Direita | 30% | 70% | +40% |
| Instalações Água Fria/Esgoto Facilities | 25% | 51% | +26% |
| Rede de Água e Esgoto | 70% | 92% | +22% |
| Estrutura da Piscina | 60% | 76% | +16% |
| Muro de Arrimo dos Fundos | 80% | 88% | +8% |
| Patamarização das Quadras | 85% | 92% | +7% |
| Perfuração do Poço | 93% | 94% | +1% |
| Drenagem Secundária Interna | 99% | 100% | +1% |
| Imprimação Asfáltica | 85% | 85% | — |
| Rede de Distribuição Elétrica | 100% | 100% | — |
| Fundação da Caixa d'Água | 100% | 100% | — |
| Terraplanagem e Prep. do Terreno | 100% | 100% | — |
| Drenagem Superficial | 100% | 100% | — |
| Drenagem Primária Interna | 100% | 100% | — |
| Plano Viário | 100% | 100% | — |
| Cobertura do Espaço Facilities | 100% | 100% | — |
| Checagem Estrutural do Facilities | 100% | 100% | — |
| Limpeza do Espaço Facilities | 100% | 100% | — |
| Construção do Muro Frontal | 100% | 100% | — |
| Implantação do Canteiro de Obras | 100% | 100% | — |
| Movimentação de Solos | 100% | 100% | — |
| Limpeza do Terreno | 100% | 100% | — |
| Retirada da Camada Vegetal | 100% | 100% | — |
